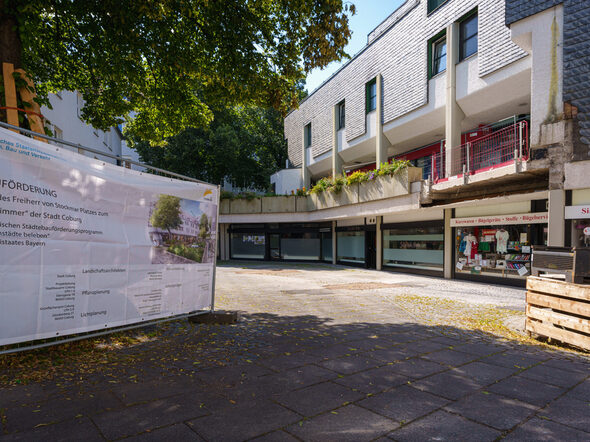

Das Konzept
Die bestehende Treppe des angrenzenden Parkhauses, sowie Teile des Balkons, werden im Zuge einer Vorabmaßnahme zurückgebaut. So entsteht eine maximal offene Platzfläche, die Blickbeziehung zum Freiherr von Stockmar Haus an der Webergasse wird freigeräumt und betont.
Der Platz wird konzeptionell vom höher gelegenen Niveau Bereich Mauer, über das tiefer liegende Niveau im Bereich Webergasse, bis zur Raumkante des Freiherr von Stockmar Hauses geführt. Diese gesamte Platzfläche wird mit einer einheitlichen Belagsstruktur gestaltet. Somit werden die Webergasse und das Freiherr von Stockmar Haus optisch in den Platzbereich eingebunden.
In der Mitte des Platzes wird als grüne Intarsie eine üppige Staudenpflanzung als eleganter Dschungel, sowie ein Solitärbaum vorgesehen. Durch diese Pflanzfläche wird etwa ein Drittel der Platzfläche entsiegelt und begrünt. So entsteht an Hitzetagen durch die Verdunstungskühle ein günstigeres Kleinklima.
Der bestehende Brunnen wird in den zentralen Bereich des Platzes versetzt und die Technik wird erneuert.
Alle Bestandsbäume werden erhalten und in die Gestaltung integriert. Eine Sitzbank als Sonderkonstruktion nimmt den bestehenden Höhenunterschied der Grabengasse auf und bietet eine informelle Sitzgelegenheit im direkten Platzbereich.
Die Pflanztröge des bestehenden Parkhauses werden saniert und neu bepflanzt. Zur Schaffung einer dauerhaften Begrünung, sowie zur Steigerung der Verdunstungskühle im Sommer ist für die Pflanztröge und die Pflanzfläche auf dem Platzbereich eine automatische Bewässerung vorgesehen.
Im Bereich des bestehenden Balkons des Parkhauses auf dem höher liegenden Niveau Mauer wird ein weiteres Sitzelement geplant. Dies bietet einen Aufenthaltsbereich im Zusammenspiel mit den bestehenden Linden mit Blick über die Platzfläche zum Freiherr von Stockmar Haus.

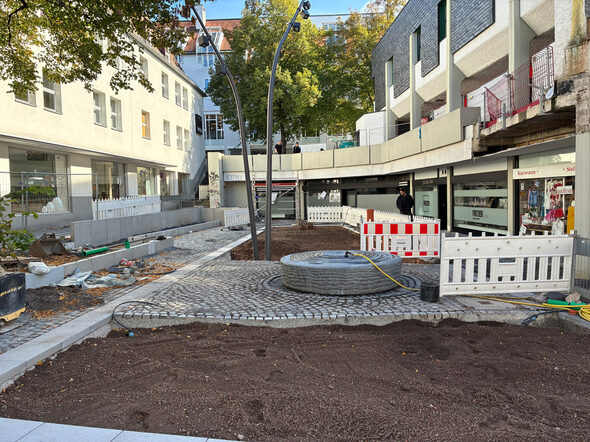

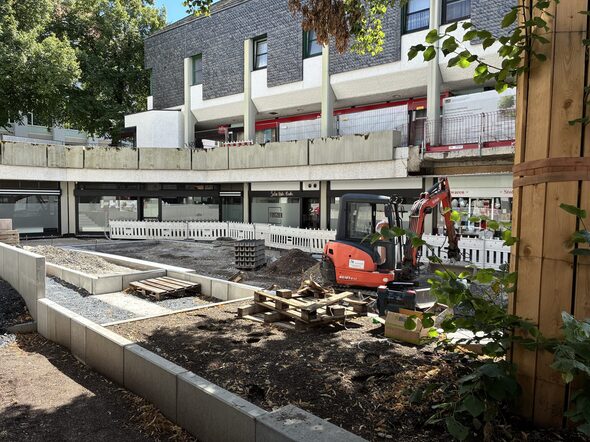

vorher - nachher
Die Bauphasen

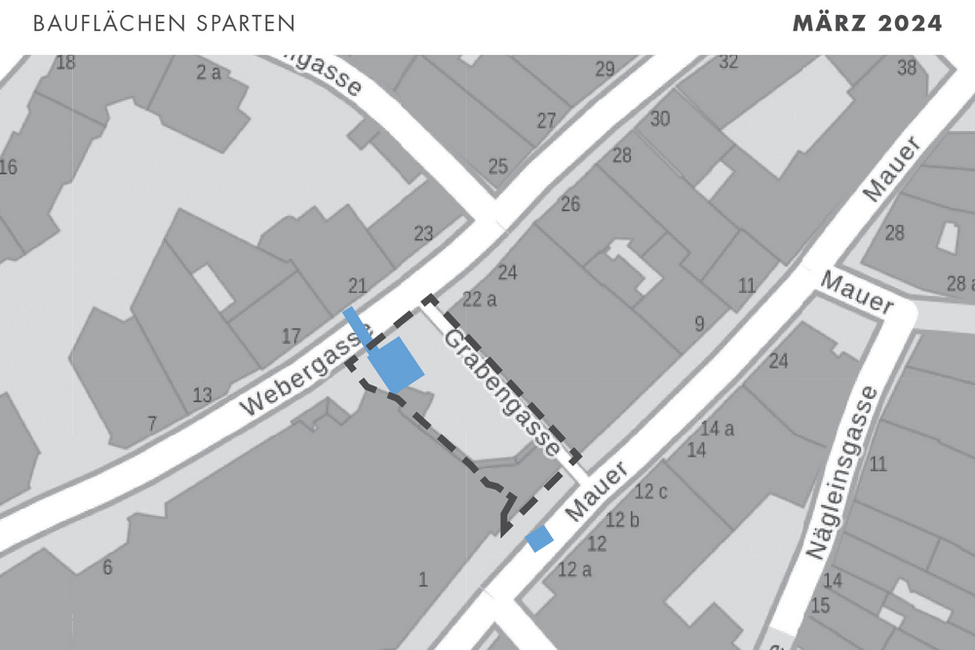

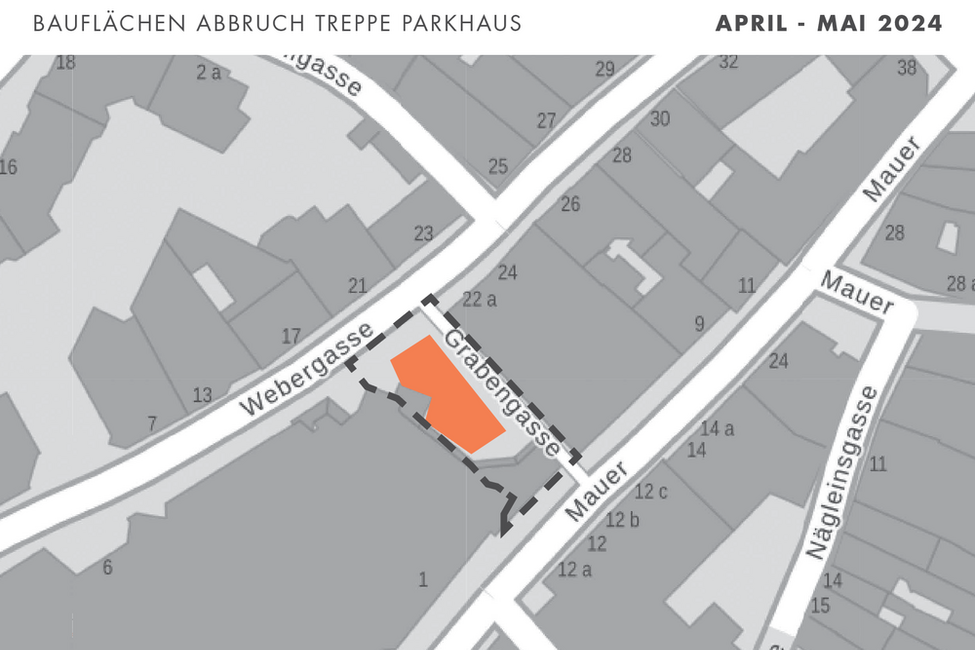

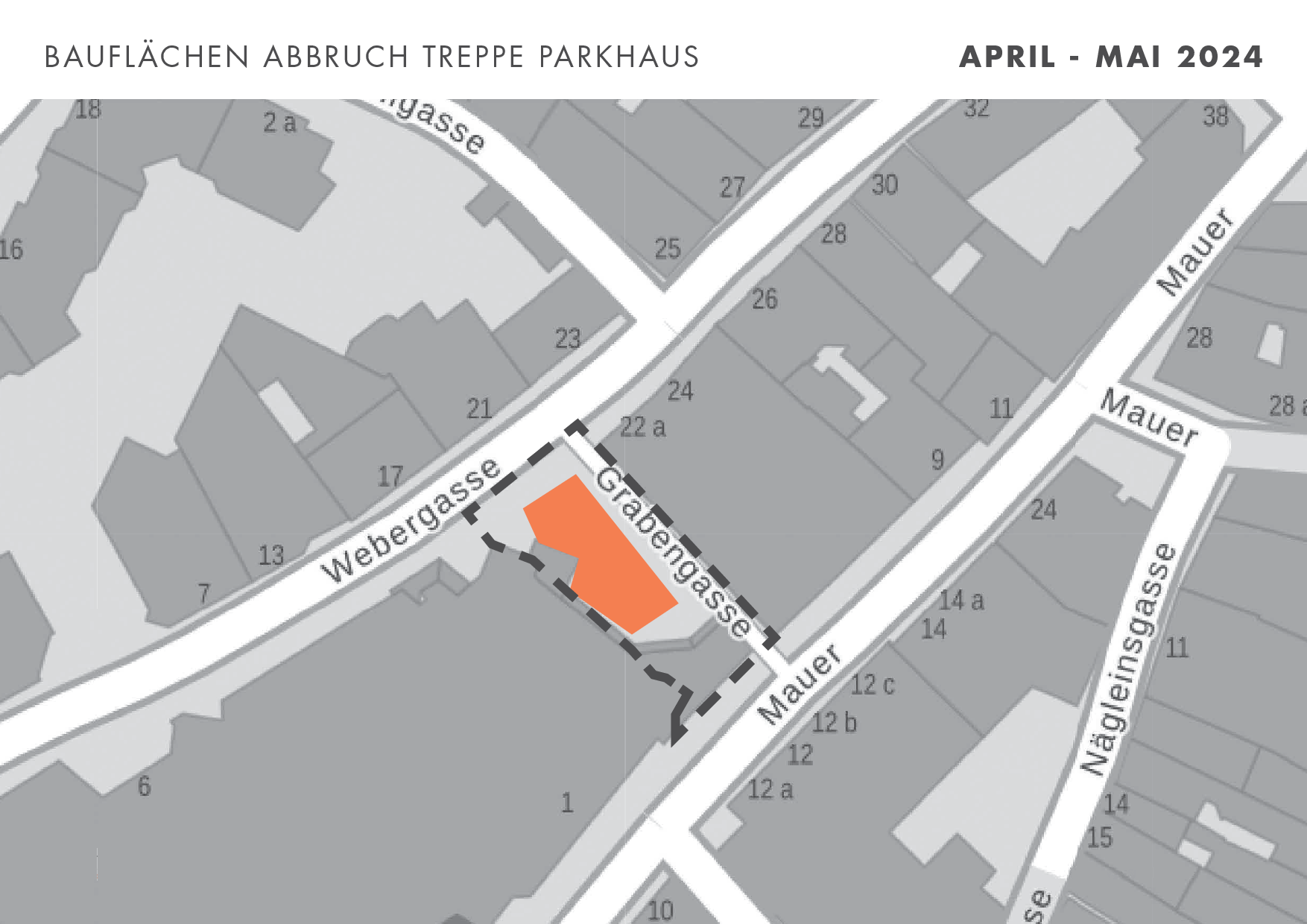

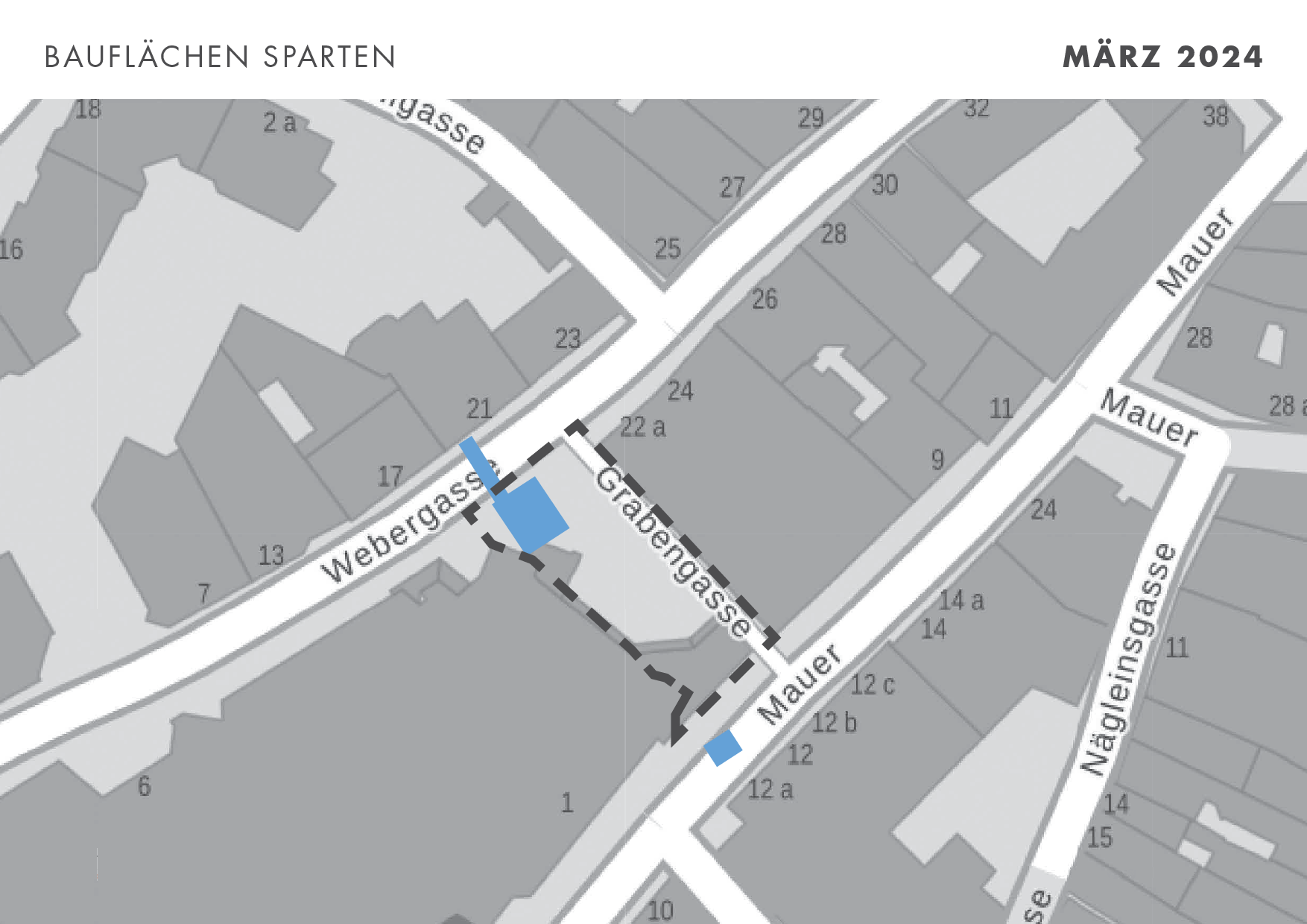

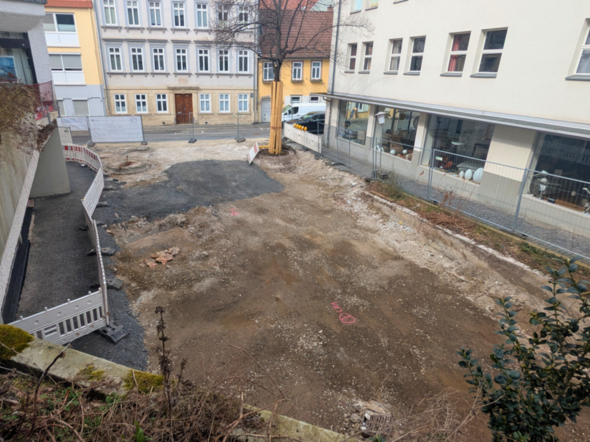

Die Umgestaltung des Freiherr-von-Stockmar-Platzes wird in drei Bauphasen erfolgen. Eine Straßensperrung der Webergasse ist voraussichtlich nur in der ersten Bauphase, im März 2024, für wenige Tage nötig.

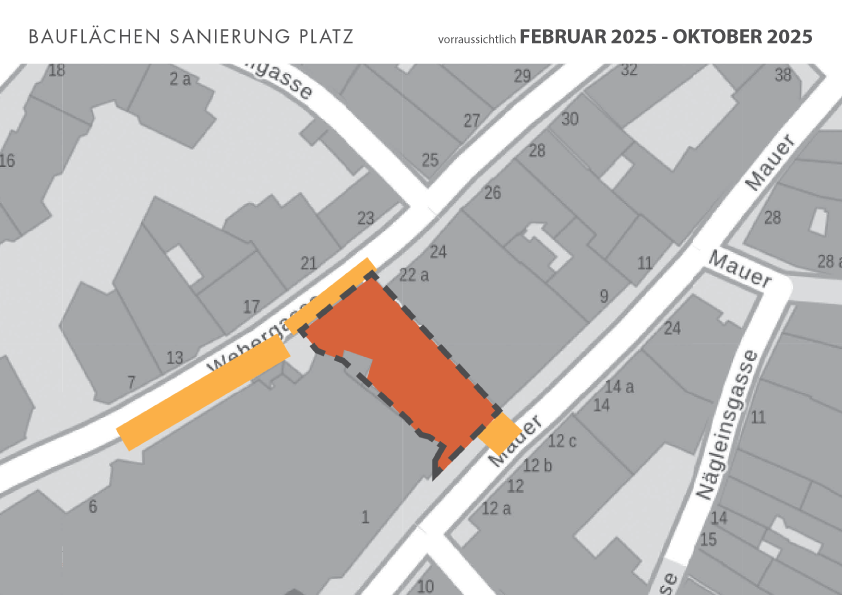

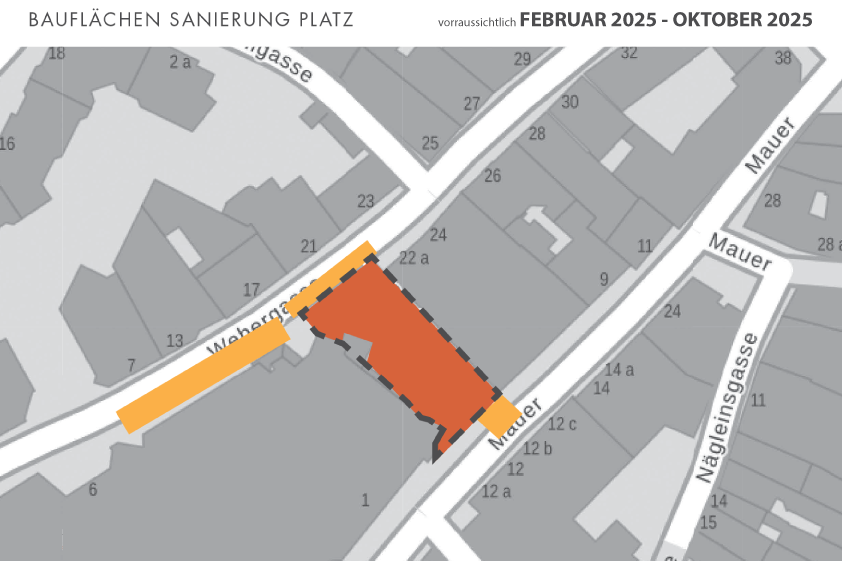

Im August/September mussten die Arbeiten für den Bauabschnitt 3 erneut ausgeschrieben werden. Daher ist dieser Abschnitt jetzt für Februar bis Oktober 2025 geplant.
